如何計算合理安全庫存,什么是安全庫存,安全庫存的計算公式?

T_CODE:

MD63:查看計劃獨立需求

MD05:查看MRP清單

一、業務需求分析

經與銷售、生產計劃、物控、采購部門多次交流,銷售部門還是希望出貨計劃由他們手工做,這樣更有彈性,而且本身出貨計劃的工作量較小。且銷售部門希望后續的生產計劃及銷售出貨都以出貨計劃為基準,不參考銷售訂單,他們在做出貨計劃的時候已經考慮了銷售訂單,不需要在跑MRP的時候重復考慮銷售訂單。

另外,由于我們把出貨計劃當作出貨需求的觸發點來觸發生產計劃,也就是說生產計劃完全由出貨需求來決定,那么當已經有庫存或已經再生產了,就不用在做計劃了,那么從這一點看來,會有以下結論:

1.銷售訂單不做MRP的需求,而以出貨計劃當作MRP的觸發點

2.計劃訂單、生產訂單和庫存會作為MRP的供給

所以,綜上所述該生產方式應該是MTS(按庫存生產)的方式

二、計劃策略

10-->MTS-->按庫存生產-->庫存作為供給參與計算(銷售訂單不作為供給)

11-->MTO-->按單生產-->庫存不參與計算(銷售訂單不作為供給)

40/20/41/50-->銷售訂單會被作為需求考慮

三、MRP數量計算邏輯分析

需求與供給

凈需求數量=總需求-總供給

MRP類型:

MX:運行MPS

PX:運行MRP

ND:不運行MRP-->循環物料

批量大?。喊粗芷?按訂單)產生生產計劃(按周期進行需求匯總)

最小批量大?。好看巫钌儋徺I多少(需求數量<最小批量,最后采用最小批量大小)

最大批量大?。好看巫疃噘徺I多少

舍入值:按舍入值倍數進行計算數量(整數倍)

固定批量大?。好看尾少徆潭〝?shù)量

安全庫存:備份/備件

獨立/集中:

1 僅個別需求-->MTO

2 只匯總請求-->MTS

動態安全庫存:實現特殊的供應關系,比如每次多備幾天的需求

注意:

1.配置存儲地點庫存是否參與MRP計算--->后臺配置-->定義每個工廠的倉儲地點MRP-->配置為1則MRP計算不考慮

2.配置物料在某個存儲地點中的庫存不參與/參與MRP計算-->MMSC-->選擇配置(MMSC中的優先級高)

四、MRP時間計算邏輯分析

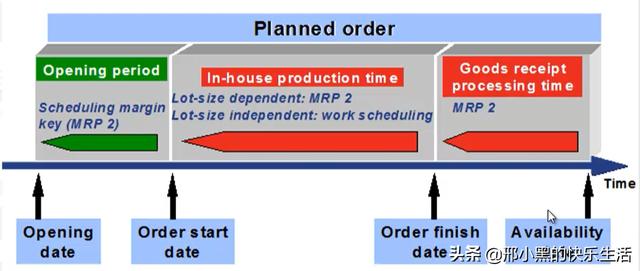

自制件之MRP日期計算

自制生產:

1.未清日期:是指計劃訂單轉換生產訂單的期間,也就是說計劃轉換日期需要比開始日期提前幾天,未清日期到開始日期之內的時間用于計劃訂單轉換訂單開始日期-計劃邊際碼中的未清(考慮工廠日歷)

2.結束日期:開始日期+物料主數據中的自制生產時間(需求日期-收貨處理時間)

3.開始日期:結束日期-物料主數據中的自制生產時間(考慮工廠日歷)

4.未清日期:開始日期-未清期間(考慮工廠日歷)

5.可用MRP日期:訂單結束時間+物料中的收貨處理時間(考慮工廠日歷)

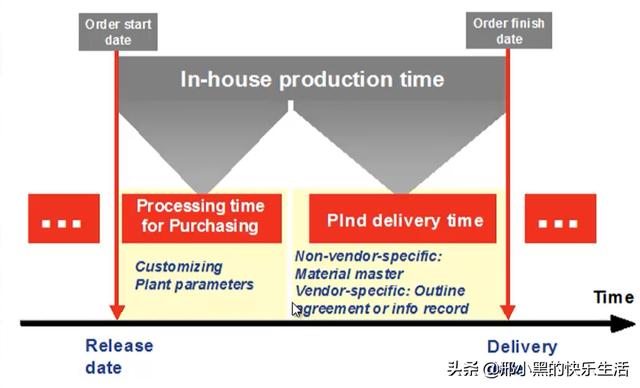

采購件之MRP日期計算

外部采購:

1.交貨日期:需求日期-收貨處理時間(考慮休息日)

2.批準日期:交貨日期-計劃交貨時間(不考慮休息日)-采購處理時間

3.可用日期:交貨日期+收貨處理時間(考慮休息日)

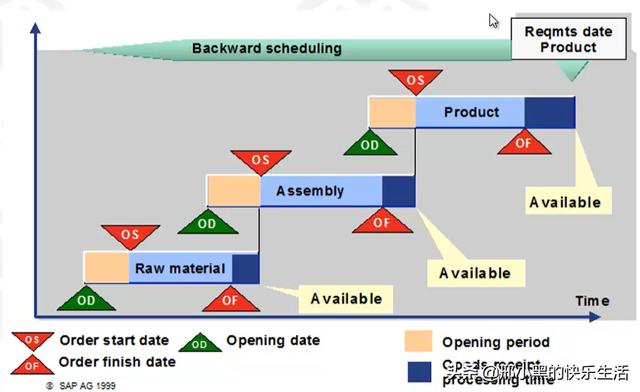

日期的傳遞

日期傳遞:產成品結束--->產成品開始--->半成品結束--->半成品開始--->原材料結束--->原材料開始

注意:

1.物料主數據中的批量大小用于設置是否按周期合并需求數量

批量大小設置

2.按庫存生產時EX與TB結果一致

3.按訂單生產時EX會每個需求對應一個訂單,而TB會按天進行合并生成一張訂單

4.在MD04中供給始終在需求之上

好了,這篇文章的內容發貨聯盟就和大家分享到這里,如果大家網絡推廣引流創業感興趣,可以添加微信:80709525  備注:發貨聯盟引流學習; 我拉你進直播課程學習群,每周135晚上都是有實戰干貨的推廣引流技術課程免費分享!


版權聲明:本文內容由互聯網用戶自發貢獻,該文觀點僅代表作者本人。本站僅提供信息存儲空間服務,不擁有所有權,不承擔相關法律責任。如發現本站有涉嫌抄襲侵權/違法違規的內容, 請發送郵件至 sumchina520@foxmail.com 舉報,一經查實,本站將立刻刪除。

您可能還會喜歡:

發表評論

◎歡迎參與討論,請在這里發表您的看法、交流您的觀點。
